4.2 Diagrama PERT

Ejemplo

Cálculos

Finalmente, completaremos la tabla del proyecto, en la que especificaremos los valores obtenidos (inicios mínimos y finales máximos) y calcularemos:

Las tareas que tengan margen 0 serán las que constituirán el (los) camino(s) crítico(s) del proyecto.

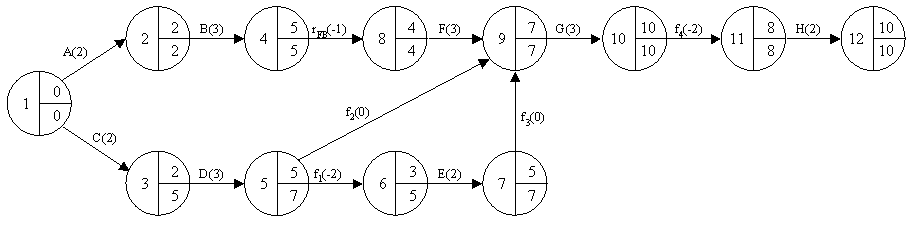

TareaPredec.Duración im fmIMFMMT
A-202020
BA325250
C-202353
DC325472
EDII+1235572
FBFI-1347470
GD, E, F37107100
HGFF28108100
