Diagrama PERT - Ejemplo

IUSC, Centro de Estudios Superiores

Construcción

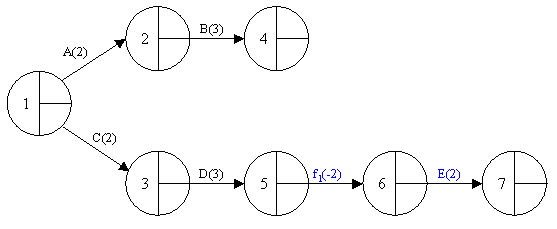

Continuamos el proceso para cada tarea que sólo tenga como predecesoras a tareas ya incluidas en el gráfico. En la ilustración que sigue se añade la tarea E, que tiene una relación inicio-inicio con retardo con la tarea D. Consulte el apartado método constructivo si necesita repasar la representación de las relaciones básicas. Observe que se ha optado por unir las tareas ficticias correspondientes al tipo de enlace, f(-3), y al retardo, rDE(1) en una sola tarea ficticia, para lo cual se han sumado sus duraciones: -3+1=-2. La tarea ficticia se ha anotado como f1(-2), ya que es habitual numerar a las tareas ficticias mediante un subíndice a efectos identificativos.

 Tarea  Predec.  Duración
A-2
BA3
C-2
DC3
EDII+12
FBFI-13
GD, E, F3
HGFF2
