4.2 Diagrama PERT

Ejemplo

Construcción

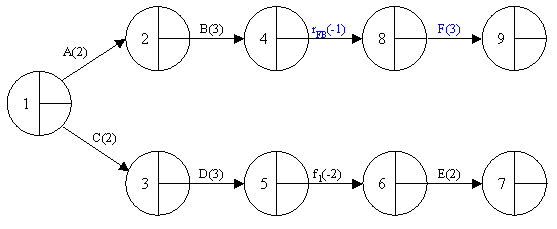

En este paso añadimos la tarea F, que tiene una dependencia fin-inicio con retardo negativo con la tarea B. Consulte el apartado método constructivo si necesita repasar la representación de las relaciones básicas.

TareaPredec.Duración
A-2
BA3
C-2
DC3
EDII+12
FBFI-13
GD, E, F3
HGFF2
